编译者按:本文是日本SAP技术博客中关于PP(生产管理)模块中生产能力计划与日程计划的入门级详解。文章系统梳理了日程计划涉及的各种时间要素(如等待、运输、缓冲时间)在SAP系统中的主数据配置位置,并逐一说明了顺排、倒排、今日开始等四种计划类型的运作逻辑。对于刚接触SAP PP模块的读者,此文是一份非常清晰的图解式操作指南。
PP(生产管理)2020.09.21
【SAP】彻底解读!生产能力计划(时间要素与日程计划)
下面将为您讲解生产能力计划中的日程计划。
日程计划,是指在SAP中应对 “如何制定作业计划” 以及 “当生产能力超负荷时,如何调整作业计划” 的问题。
SAP的日程计划,需要理解“时间要素”的概念,以及各个时间要素分别在哪个主数据中进行设置。
本文将为您彻底讲解在SAP中执行日程计划的思路以及主数据设置方法。
在此之前,如果您想了解生产能力计划的基础——能力评估与负荷均衡,建议先阅读相关文章。
相关文章:【SAP】彻底解读!生产能力计划(时间要素与日程计划)
2020.09.21
日程计划的时间要素
生产的日程计划,不仅需要考虑作业本身(准备、加工、清理),还必须考虑 “制造前后的缓冲时间”、“开始和结束时的等待时间” 以及 “向下一工序的运输时间”。
在实际现场,一个工序结束后,也并不能立即开始下一个工序,因为还需要移动物料和等待时间。

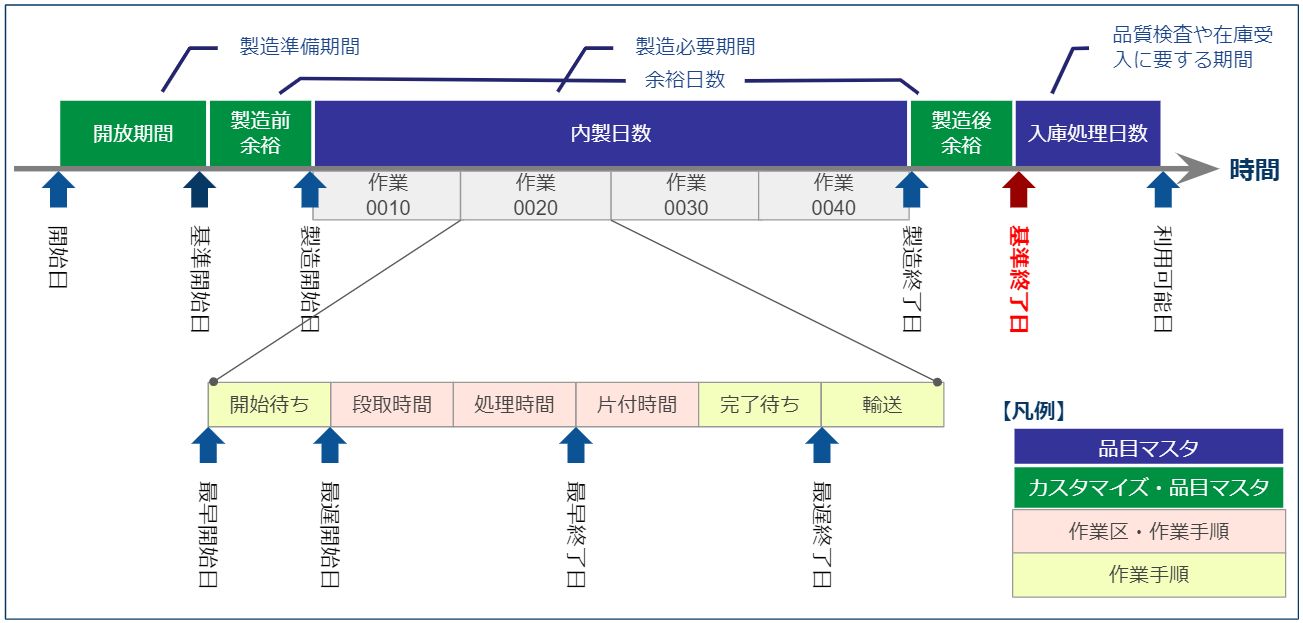

下图总结了SAP中日程计划所涉及的时间要素。
【自制天数、入库处理天数(物料主数据)】
自制天数和入库处理天数在物料主数据的MRP2视图中进行设置。
| 说明 |
|---|
| * 自制天数:生产所需的天数 * 入库处理天数:质检和库存收货所需的天数 |
自制天数和入库处理天数只能以 “天”为单位 进行设置。因此,如果不足一天,可以设为0天。
【开放期、生产前缓冲、生产后缓冲(自定义配置/物料主数据)】
开放期、生产前缓冲、生产后缓冲在物料主数据MRP2视图的“日程计划缓冲码”中进行设置。
“日程计划缓冲码”需要先在后台自定义配置中设定好,然后在物料主数据中引用选择。
| 说明 |
|---|
| * 开放期:是MRP管理员将计划订单转换为采购申请的缓冲期间,在生产订单中不太常用。 * 生产前缓冲:设置生产之前的时间缓冲。 * 生产后缓冲:设置生产之后的时间缓冲。 * 以上三个项目,无论工序数量多少,每个计划订单(或每个生产订单)只设置一个。 |
【开始等待时间、完成等待时间、运输时间(工艺路线主数据)】
开始等待时间、完成等待时间、运输时间在工艺路线主数据中进行设置。
| 说明 |
|---|
| * 开始等待时间:作业开始前的等待时间(可精确到分钟) * 完成等待时间:作业结束后的等待时间(可精确到分钟) * 运输时间:物料移至下一工序所需的时间(可精确到分钟) |
每个项目都可以设置“标准时间”和“最小时间”两个值。
在通常的日程计划中,能力计划基于“标准时间”执行。
当能力超负荷时,能力计划会使用“最小时间”来执行。
【准备时间、加工时间、清理时间(工作中心主数据/工艺路线主数据)】
准备时间、加工时间、清理时间,首先在工作中心主数据中设置计算公式,然后在工艺路线主数据中设定用于计算的参数(如机器时间、人工时间),最后系统自动计算得出时间。
以上介绍了日程计划中使用的所有时间要素。
SAP正是利用这些时间要素来制定日程计划的。
日程计划类型
SAP的日程计划有以下四种类型。
日程计划类型是在后台配置中预先分配给订单类型的。
| 说明 |
|---|
| 【日程计划类型】 1. 顺排计划 2. 倒排计划 3. 从今天开始 4. 仅计算能力需求 |
接下来,我将逐一说明每种日程计划类型的运作方式。
顺排计划

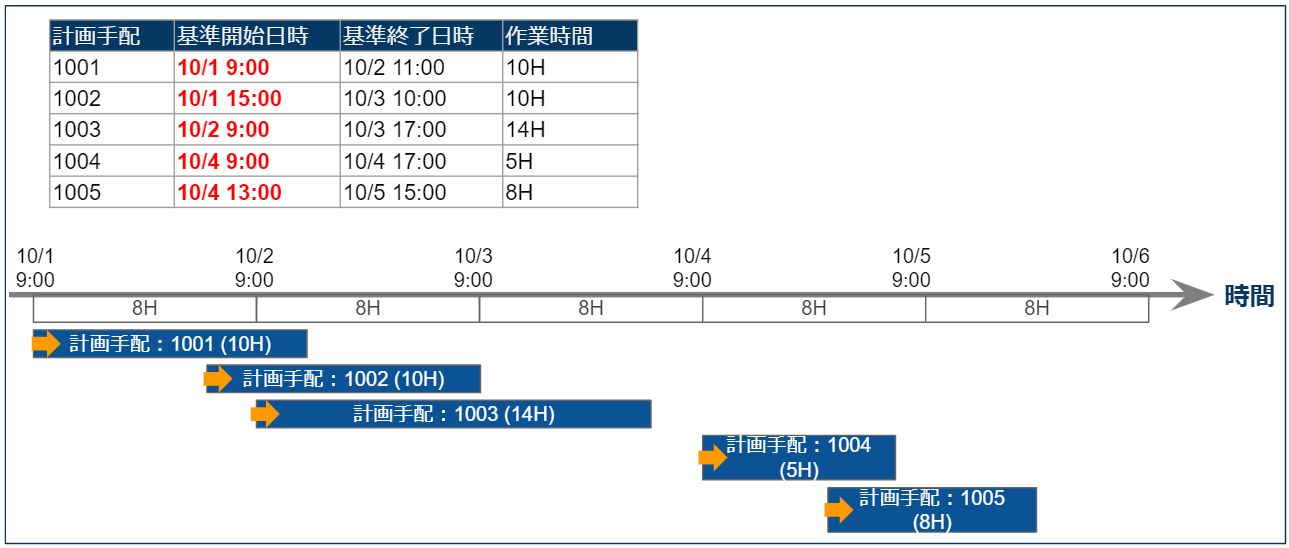

顺排计划以计划订单或生产订单的“基本开始日期”为起点来制定日程计划。

例如,当存在以下计划订单时,日程计划如下图所示。
倒排计划
倒排计划以计划订单或生产订单的“基本完成日期”为起点来制定日程计划。

例如,当存在以下计划订单时,日程计划如下图所示。
从今天开始
“从今天开始”计划以“今天”为起点来制定日程计划。

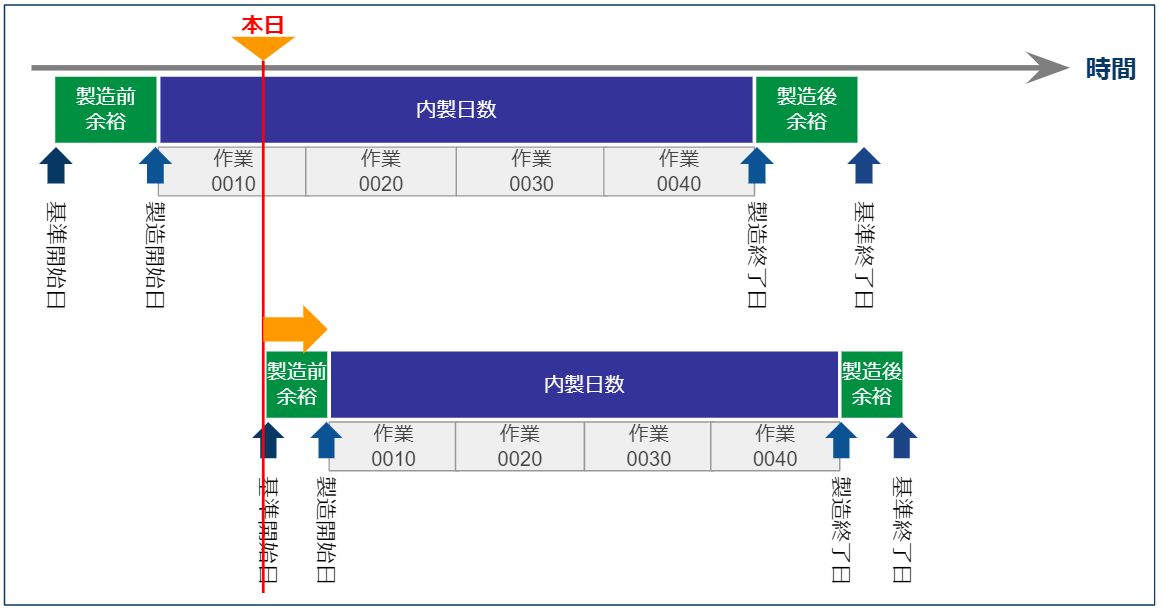

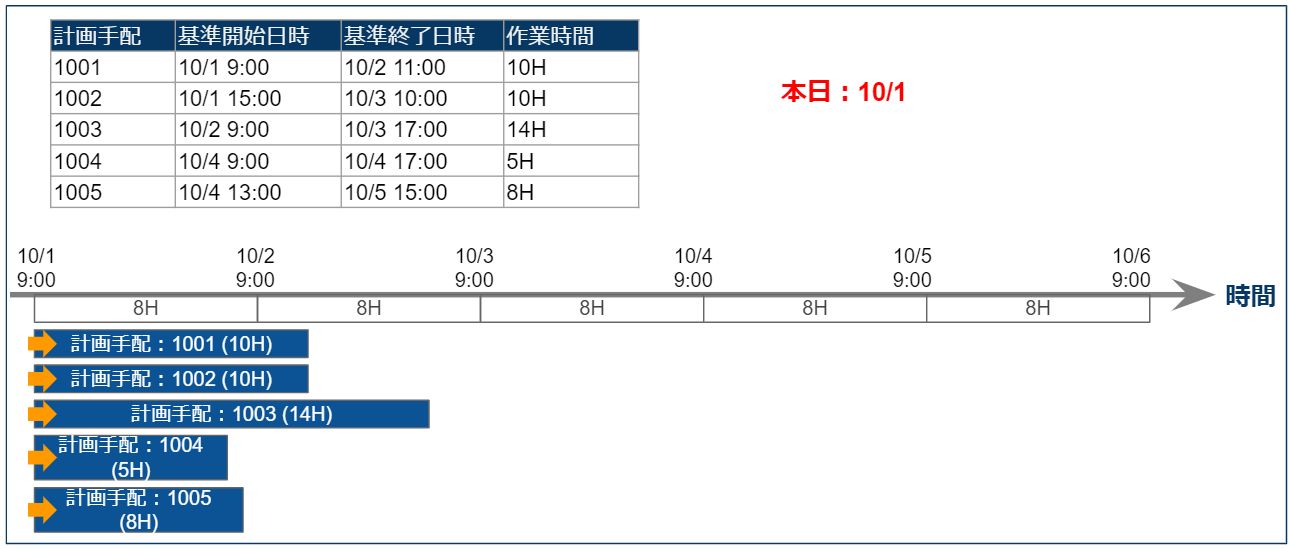

例如,当今天是10月1日时,日程计划如下图所示。
仅计算能力需求
“仅计算能力需求”仅计算能力需求(作业时间),不制定日程计划。
可以理解为在计划订单的基本开始日期和基本完成日期中没有填入日期时间信息。
“今日”日程计划与缩减策略

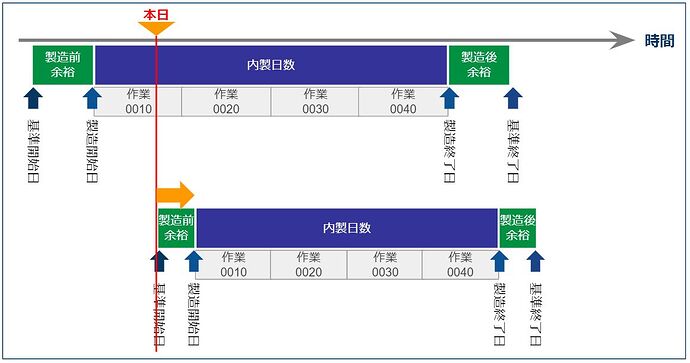

当日程计划类型为顺排计划,且基本开始日期是过去日期时,系统会自动以“今天”为起点重新制定日程计划。
此时,将根据作业中指定的缩减策略来缩短作业周期。
缩减策略可以在后台配置中,按订单类型或计划员维度进行设置。
缩减策略有以下四种设定模式:
- 将“开始等待时间”从标准等待时间改为最小等待时间
- 分割或重叠“加工时间”
- 将“运输时间”从标准运输时间改为最小运输时间
- 缩减“生产前缓冲”和“生产后缓冲”
当基本开始日期为过去日期时,日程计划自动变更的示意图如下。
总结
至此,我们讲解了 “日程计划的时间要素” 和 “各日程计划类型的动作”。
日程计划的时间要素在以下主数据中设置:
| 说明 |
|---|
| * 自制天数、入库处理天数(物料主数据) * 开放期、生产前缓冲、生产后缓冲(自定义配置 / 物料主数据) * 开始等待时间、完成等待时间、运输时间(工艺路线主数据) * 准备时间、加工时间、清理时间(工作中心主数据 / 工艺路线主数据) |
各日程计划类型的动作如下:
| 说明 |
|---|
| * 顺排计划(以基本开始日期为起点) * 倒排计划(以基本完成日期为起点) * 从今天开始(以今天为起点) * 仅计算能力需求(无日程计划,仅计算能力需求) * 在顺排计划中,若基本开始日期为过去日期,则自动变更为“今日日程计划”,并根据缩减策略削减缓冲时间和等待时间等 |
日程计划的关键在于主数据的设置。
此外,仅凭资料说明很难让用户完全理解,因此建议结合演示进行用户说明,效果会更好。
希望这篇文章能为您向用户进行说明提供参考。
##推荐文章精选
- 提升SAP技能的文章
- 了解SAP顾问薪资水平及薪资提升的文章
- SAP顾问推荐书目 11 本
相关文章(部分含广告)
-
PP(生产管理)
-
CRP
-
MPS
-
MRP
-
PP
-
SAP
-
自定义配置
-
配置
-
作业
-
工作中心
-
工艺路线
-
入库处理天数
-
自制天数
-
加工时间
-
可用日期
-
可用能力
-
缩减策略
-
物料
-
完成等待
-
订单完成日期
-
订单开始日期
-
日程计划
-
日程计划类型
-
最晚完成日期
-
最晚开始日期
-
最早完成日期
-
最早开始日期
-
今日日程计划
-
标准值
-
准备时间
-
清理时间
-
生产能力
-
移动
-
能力需求
-
能力计划
-
生产前缓冲
-
生产后缓冲
-
生产完成日期
-
生产开始日期
-
计算公式
-
运输
-
开始等待
-
开始日期
-
开放期
来源: Tokulog | 翻译: AI 自动编译 (历史归档)
(本文图片引用自原站,版权归原作者所有)
