编译者按:本文详细讲解了SAP PP模块中工作中心主数据的核心概念、设定步骤及各字段含义,是生产计划与成本控制相关配置的重要指南。文中保留了关键的事务代码和配置逻辑,并附有相关概念的延伸阅读链接,有助于读者系统性地理解和应用。
工作中心主数据,是一种记录了生产品制造所需作业类型及作业时间等作业信息的主数据。
本文将详细解说工作中心主数据的设定方法。
目录
- 1 什么是工作中心主数据
- 2 工作中心主数据创建(T-code:CR01)
- 3 工作中心主数据修改(T-code:CR02)
- 4 工作中心主数据显示(T-code:CR03)
- 5 (参考)PP主数据解说文章
- 6 总结
什么是工作中心主数据
工作中心主数据,是将作业场所或制造设备作为主数据进行设置。
在工作中心主数据中,需要设定以下内容:
- 能力计划的原始信息
- 作业时间实际记录的原始信息
- 制造成本计算的原始信息
工作中心主数据设定的前提主数据
设定工作中心主数据没有前提的主数据设定。
由于工作中心主数据会被工艺路线主数据使用,因此最好在设定其详细程度时,预先设想好它将如何在工艺路线主数据中使用。
工作中心主数据创建(T-code:CR01)
接下来,我们将按项目级别详细解说工作中心主数据的创建。(将按屏幕分区进行解说。)
初始屏幕
在初始屏幕,指定以下关键项目后,进入创建屏幕。
| 项目名 | 含义 |
| 工厂 | 进行生产的工厂 |
| 工作中心 | 工作中心代码 |
工作中心代码在创建屏幕中决定。
工作中心代码为8位。
由于编码体系是自由的,最好在项目中事先决定编码体系。
一般数据页签
用途
指定可作为作业使用的用途,如制造、质量检验、工厂维护等。
如果无需控制,指定为"009"(所有任务清单)即可。
反冲
反冲是指,按理论值发料给组件物料的功\能。
可以按工作中心控制反冲的有无。
若要启用反冲:请勾选复选框。
关于反冲,我们在另一篇文章中进行了解说,请阅读。
相关文章【SAP】反冲功能全面解析!
2020.10.12
标准值码
标准值码,是对作业时间记录项目进行分组的值。
标准值码需要预先在配置中设定。
例如,SAP标准提供的标准值码中,有将准备时间、处理时间、拆卸时间这三个项目汇总在一起的标准值码。
我们将在“成本计算页签”部分详细解说,标准值码(作业时间记录项目)用于计算加工费。
由于加工费需要按何种作业时间项目单位来计算,因此需要财务部门与生产部门共同决定标准值码。
标准值概要
可以控制是否对各个作业时间记录项目勾选“必输”复选框。
初始值为“未勾选”,因此如果作业时间记录时允许留空(0小时),则保持原样即可。
缺省值页签
工艺路线缺省值
通过预先设定值,可以在工艺路线主数据的设定值中建议缺省值。
设定后,可以提高工艺路线主数据的维护性。
标准值单位
设定标准值(作业时间记录项目)的时间单位。
设定值为H(小时)或MIN(分)等。
能力数据页签
能力数据页签,在使用SAP进行能力计算时设定。
能力数据页签的设定,是能力计算中“可用能力”的根本设定。
能力类别
选择机器、人员等能力类别。
可用能力 计算公式
设定工作中心可用能力的计算公式。
计算公式本身需要预先在配置中设定。
以下设定在点击屏幕下部的“能力”按钮后的画面中进行。
日历
指定日历ID。
日历本身需要预先在配置中设定。
日历是设定了工作日和休息日的对象。
由于公司、国家的不同,工作日和休息日也不同,因此需要为每个客户在配置中设定原始日历。
开始时间・结束时间
设定一天的运作开始时间和结束时间。
例如,9:00-18:00
休息时间
设定休息时间。
例如,1:00(休息1小时)
能力利用率
设定一天中,该工作中心的运作率。
例如,如果一天中有5%是停机/维护时间,则设定为95%。
单独能力数
设定制造机器数量。
例如,如果一个工作中心有3台制造机器,则设定为3。
这表示可以并行进行3项作业。
根据开始时间、结束时间、休息时间、能力利用率、单独能力数,计算该工作中心一天的可用能力时间。
输入以下设定值时的可用能力为:
| * 开始时间・・・”9:00″ * 结束时间・・・”18:00″ * 休息时间・・・”1:00″ * 能力利用率・・・”90%” * 单独能力数・・・”3″ → (结束时间 – 开始时间 – 休息时间) x 能力利用率 x 单独能力数 =21.6 小时 |
关于能力计算,我们在另一篇文章中进行了详细解说,请务必阅读。
相关文章【SAP】生产能力计划(时间要素・排程计划)全面解析!
2020.09.21
排程数据页签
排程数据页签,在使用SAP进行能力计算时设定。
排程数据页签的设定,是能力计算中“能力需求”的根本设定。
能力类别
选择机器、人员等能力类别。
能力计算公式
设定用于排程计划的作业时间计算公式。
计算公式需要预先在配置中设定。
以SAP标准提供的计算公式为例,例如:
(作业数量 x 作业时间)/ 基本数量
- 作业数量:生产订单的抬头品目生产数量
- 作业时间:工艺路线主数据的作业时间(具体是哪个标准值项目取决于计算公式)
- 基本数量:工艺路线主数据的基本数量
例如,当值为以下情况时,能力需求为:
| * 作业数量・・・”150 PC” * 作业时间・・・”1.0 H” * 基本数量・・・”100 PC” → (作业数量 x 作业时间)/ 基本数量 =1.5 小时 |
成本计算页签
成本中心
作业实绩作为加工费进行记录。
在此处指定记录此加工费的部门(成本中心)。
例如,如果该工作中心属于制造1科,则分配制造1科的成本中心。
作业概要
关联标准值与作业类型,并设定加工费的计算公式。
作业类型背后关联着成本要素(费用记账科目)。

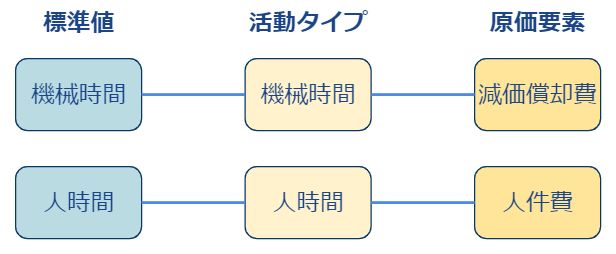

概念图如下所示:
这是一个概念图,例如,机器时间关联折旧费,人员时间关联人工费等成本要素。
(这只是一个例子,具体如何关联……
来源: Tokulog | 翻译: AI 自动编译 (历史归档)
(本文图片引用自原站,版权归原作者所有)
